Szambo na oczyszczalnię: przepisy 2026, koszty i montaż bez kar

Szambo na oczyszczalnię: przepisy 2026, koszty i montaż bez kar

Spis treści

  1. Brak dokumentów może słono kosztować, a kontrole wracają co 2 lata
  2. Jak zgodnie z przepisami zastąpić szambo przydomową oczyszczalnią
  3. Ile kosztuje szambo i oczyszczalnia — oraz kiedy inwestycja zaczyna się zwracać?
  4. Rzadszy wywóz ścieków może szybko odciążyć domowy budżet
  5. Jak dobrać miejsce montażu do warunków gruntu i wymaganych odległości?
  6. Trudny grunt nie musi przekreślać oczyszczalni — liczy się dobry plan
  7. Jak uniknąć kar dzięki prawidłowej eksploatacji, wywozowi osadu i dokumentacji?
  8. Porządek w dokumentach daje spokój podczas kontroli

Przy montażu przydomowej oczyszczalni najpierw sprawdzam, czy działkę można podłączyć do kanalizacji, jakie zapisy miejscowego planu na niej obowiązują oraz jakie panują warunki gruntowo-wodne. Dla instalacji o wydajności do 7,5 m³ ścieków na dobę, typowych dla domów jednorodzinnych, zasadniczo wystarczy zgłoszenie robót budowlanych w starostwie powiatowym albo urzędzie miasta na prawach powiatu. Pełne pozwolenie na budowę zwykle nie jest potrzebne. Do zgłoszenia dołączam formularz, oświadczenie o prawie do dysponowania nieruchomością, mapę z lokalizacją zbiornika, przewodów i systemu rozsączającego oraz opis techniczny, który określa wydajność instalacji i sposób odprowadzania ścieków. Warto dodać także kartę techniczną, deklarację właściwości użytkowych i dokument potwierdzający zgodność urządzenia z normą PN-EN 12566-3.

Na skróty:
  • Przed wymianą szamba na przydomową oczyszczalnię sprawdź miejscowy plan, możliwość podłączenia do kanalizacji, rodzaj gruntu i poziom wód gruntowych. W trudnych warunkach zleć badania geotechniczne i dobierz sposób odprowadzania ścieków do wyników.
  • Dla wielu instalacji o wydajności do 7,5 m³ na dobę wystarcza zgłoszenie budowy w starostwie lub urzędzie miasta na prawach powiatu. Dołącz m.in. mapę, opis techniczny i dokumenty urządzenia; na sprzeciw urząd ma 21 dni od otrzymania kompletnego zgłoszenia. Sprawdź też, czy potrzebne są formalności wodnoprawne.
  • Rozmieść zbiornik i elementy rozsączające zgodnie z wymaganymi odległościami od budynków, granic działki i studni. Konkretne wartości zależą od rodzaju instalacji i warunków lokalnych, dlatego potwierdź je w urzędzie lub u projektanta.
  • Dobierz technologię do liczby mieszkańców, warunków działki i wymagań eksploatacyjnych. Sprawdź dokumentację, zgodność z normą PN-EN 12566-3 oraz parametry oczyszczania.
  • Uwzględnij pełny koszt inwestycji: oczyszczalnia z montażem to zwykle około 15–25 tys. zł, a jej roczna eksploatacja około 400–600 zł. Porównaj te wydatki z kosztami regularnego wywozu szamba i sprawdź aktualne możliwości dofinansowania.
  • Po uruchomieniu zgłoś oczyszczalnię w gminie. Regularnie kontroluj i serwisuj urządzenie, wywoź osad zgodnie z instrukcją oraz korzystaj z uprawnionej firmy asenizacyjnej.
  • Przechowuj dokumentację techniczną, potwierdzenia przeglądów i wywozu osadu oraz zapisuj daty napraw i kontroli. Gmina może sprawdzać sposób eksploatacji, a brak wymaganych dokumentów lub nieprawidłowe użytkowanie może prowadzić do sankcji.

Po złożeniu kompletnego zgłoszenia urząd ma 21 dni na wniesienie sprzeciwu. Jeśli tego nie zrobi, działa tak zwana milcząca zgoda i mogę rozpocząć prace. Nie zwalnia mnie to jednak z dopełnienia formalności wodnoprawnych. Gdy odprowadzam oczyszczone ścieki do gruntu przez drenaż lub studnię chłonną, sprawdzam, czy w danym przypadku muszę dokonać zgłoszenia wodnoprawnego. Osobno informuję urząd gminy o rozpoczęciu eksploatacji, ponieważ gmina prowadzi ewidencję przydomowych oczyszczalni. Przed montażem weryfikuję też odległości: zbiornik często umieszcza się co najmniej 2 m od granicy działki, 5 m od budynku i 15 m od studni, a elementy rozsączające — około 30 m od ujęcia wody. Wymogi zależą od rodzaju instalacji i warunków działki, dlatego potwierdzam je w urzędzie.

Przed rozpoczęciem prac sprawdź wymagania w swoim urzędzie i dopasuj projekt do warunków działki. Starannie przygotowana dokumentacja może uchronić przed opóźnieniami i kosztownymi poprawkami.

Brak dokumentów może słono kosztować, a kontrole wracają co 2 lata

Opóźnienia najczęściej powodują niekompletna mapa lub niewłaściwe miejsce montażu. Dlatego przed złożeniem dokumentów sprawdzam odległości także od drzew, przewodów i sąsiednich obiektów. Jeśli poziom wód gruntowych jest wysoki albo grunt słabo przepuszcza wodę, zlecam rozpoznanie geotechniczne i dobieram sposób odprowadzania ścieków do warunków terenu — zwykły drenaż nie zawsze się sprawdzi. Jeżeli interesuje cię ta tematyka to odkryj, jak oczyszczalnia zmienia brudną wodę w czystą. Samo zgłoszenie budowy jest z reguły bezpłatne, ale za mapę, dokumentację techniczną i dodatkowe opracowania mogę zapłacić. Po uruchomieniu instalacji przechowuję instrukcję, potwierdzenia wywozu osadu i dokumenty eksploatacyjne. Gmina może kontrolować oczyszczalnię co najmniej raz na 2 lata, a za brak wymaganych potwierdzeń lub niewłaściwą eksploatację grozi kara.

Przed zakupem sprawdzam również parametry pracy urządzenia i wymagania serwisowe. Zgodność z przepisami zależy bowiem nie tylko od zgłoszenia, lecz także od prawidłowego użytkowania. W dokumentacji technicznej szukam wartości BZT₅, ChZT i zawiesiny oraz potwierdzenia zgodności z wymaganą normą. Przykładowe wartości graniczne dla oczyszczania wynoszą odpowiednio poniżej 40 mg O₂/l, 150 mg O₂/l i 50 mg/l, choć konkretne wymagania zależą od sposobu odprowadzania ścieków. Oczyszczalnia biologiczna potrzebuje stałego zasilania kompresora, regularnych kontroli i zazwyczaj wywozu osadu raz lub dwa razy w roku. Jeśli od początku dobiorę urządzenie do liczby mieszkańców, warunków działki i przepisów, uproszczę formalności, a instalacja będzie działać bezpiecznie i bez zbędnych niespodzianek.

Jak zgodnie z przepisami zastąpić szambo przydomową oczyszczalnią

Przejście z szamba na przydomową oczyszczalnię wymaga kilku kroków. Najpierw sprawdź warunki na działce i dopełnij formalności, a następnie dobierz urządzenie, zleć montaż i zgłoś rozpoczęcie eksploatacji. Regularna obsługa oraz przechowywanie dokumentów pomogą ograniczyć ryzyko kar.

  1. Sprawdź warunki działki i możliwość odprowadzania ścieków. Ustal rodzaj gruntu, poziom wód gruntowych i dostępną przestrzeń. Jeśli warunki są trudne, zleć badania geotechniczne. Na ich podstawie dobierz sposób odprowadzania oczyszczonej wody, ponieważ drenaż lub studnia chłonna mogą nie sprawdzić się przy wysokich wodach gruntowych albo słabo przepuszczalnym gruncie. Sprawdź także miejscowy plan i lokalne wymagania. Zachowaj przepisowe odległości od studni, budynków i granic działki; zależą one od elementu instalacji oraz obowiązujących przepisów.
  2. Dobierz technologię i wydajność do gospodarstwa. Przyjmij orientacyjne zużycie około 150 l ścieków na osobę dziennie i wybierz urządzenie odpowiednie do liczby mieszkańców. Dla instalacji o przepustowości do 7,5 m³ na dobę zwykle wystarcza zgłoszenie budowy, ale przed inwestycją potwierdź wymagania dotyczące konkretnego rozwiązania. Sprawdź deklarację właściwości użytkowych, zgodność z normą PN-EN 12566-3 i parametry oczyszczania, m.in. BZT₅, ChZT oraz zawiesinę. Ponadto prostszy układ z kompresorem i grawitacyjnym odpływem może zawierać mniej części podatnych na awarie.
  3. Złóż zgłoszenie budowy i poczekaj z rozpoczęciem robót. Dokumenty złóż w starostwie powiatowym lub urzędzie miasta na prawach powiatu. Przygotuj formularz zgłoszenia, oświadczenie o prawie do dysponowania nieruchomością, mapę z lokalizacją zbiornika i elementów rozsączających oraz opis techniczny i dokumentację producenta. W niektórych przypadkach urząd może wymagać potwierdzenia braku możliwości podłączenia do kanalizacji. Ma 21 dni na wniesienie sprzeciwu od kompletnego zgłoszenia, a braki mogą wstrzymać bieg tego terminu. Dlatego nie rozpoczynaj prac przed jego upływem ani po otrzymaniu sprzeciwu.
  4. Oceń koszt całej inwestycji, a nie tylko cenę urządzenia. Uwzględnij zakup, wykop, montaż, podłączenia, instalację elektryczną, dokumentację oraz ewentualne rozwiązania dla trudnego gruntu. Inwestycja w typowym domu może kosztować około 15–25 tys. zł, a w trudnych warunkach nawet 20–25 tys. zł. Roczna eksploatacja biologicznej oczyszczalni to szacunkowo 400–600 zł, zależnie m.in. od kosztów energii, serwisu i wywozu osadu. Porównaj te wydatki z regularnym opróżnianiem szamba, a przed rozpoczęciem prac sprawdź dostępność lokalnych dotacji.
  5. Zleć montaż zgodnie z projektem i warunkami gruntowymi. Wykonawca powinien przygotować wykop i podłoże, prawidłowo osadzić oraz wypoziomować zbiornik, szczelnie podłączyć instalację i zachować właściwe spadki rur. Instalację elektryczną i układ odprowadzania ścieków wykonaj zgodnie z dokumentacją urządzenia. Jeśli teren jest trudny, dobierz rozwiązanie indywidualnie zamiast stosować standardowy drenaż bez sprawdzenia gruntu. Błędy montażowe mogą pogorszyć działanie oczyszczalni i wpłynąć na gwarancję.
  6. Zgłoś rozpoczęcie eksploatacji w gminie i prowadź dokumentację. Po uruchomieniu poinformuj urząd gminy o posiadaniu i użytkowaniu oczyszczalni, aby urzędnicy mogli ująć ją w ewidencji. Zachowuj dokumentację techniczną, potwierdzenia serwisu oraz dowody wywozu osadu, jeśli jest wymagany. Gminy kontrolują sposób postępowania z nieczystościami i mogą zażądać dokumentów potwierdzających prawidłową eksploatację. Brak wymaganych potwierdzeń lub niezgodna z przepisami praca instalacji może skutkować sankcjami.
  7. Utrzymuj urządzenie w sprawności. Regularnie kontroluj jego pracę, czyść filtr kompresora zgodnie z instrukcją, usuwaj osad stosownie do obciążenia i wykonuj okresowe przeglądy. Nie wlewaj do instalacji dużych ilości środków bakteriobójczych, rozpuszczalników, farb ani olejów, bo mogą zaburzyć proces biologiczny. Sprawdź też warunki gwarancji: producent może wymagać regularnego serwisu. Przechowuj faktury i protokoły, aby podczas kontroli wykazać prawidłową obsługę urządzenia.

Ile kosztuje szambo i oczyszczalnia — oraz kiedy inwestycja zaczyna się zwracać?

Na początku szambo wydaje się tańsze: betonowy zbiornik o pojemności 10 m³ kosztuje około 6 000 zł, a cała inwestycja zwykle zamyka się w kwocie 5 000–8 000 zł. Jednak później wydatki rosną — czteroosobowa rodzina może płacić za wywóz nieczystości około 3 500–6 000 zł rocznie, zależnie od zużycia wody i lokalnych stawek. Oczyszczalnia biologiczna wymaga większego nakładu na starcie: typowy zestaw z montażem kosztuje około 15 000–25 000 zł, a w trudnych warunkach gruntowych — nawet 20 000–25 000 zł. Do budżetu warto doliczyć badania gruntu, dokumentację i ewentualne prace ziemne.

Na co dzień różnica działa jednak na korzyść oczyszczalni: jej eksploatacja kosztuje zwykle 400–600 zł rocznie, obejmując prąd, wywóz osadu i podstawową konserwację. Tymczasem samo szambo może generować około 5 000 zł kosztów rocznie. Przykładowo zbiornik za 6 000 zł i eksploatacja po 5 000 zł rocznie oznaczają 56 000 zł wydatków po dekadzie. Z kolei oczyszczalnia za 16 000 zł, przy koszcie użytkowania 500 zł rocznie, to 21 000 zł. Różnica wynosi około 35 000 zł, a wyższy wydatek początkowy może zwrócić się po dwóch–trzech latach. Warto jednak uwzględnić własne stawki za wywóz i liczbę domowników, bo te czynniki najmocniej wpływają na wynik.

Rzadszy wywóz ścieków może szybko odciążyć domowy budżet

Oczyszczalnia wymaga regularnej, ale niezbyt uciążliwej opieki. Osad wywozi się zazwyczaj raz lub dwa razy w roku, filtr kompresora kontroluje co kilka miesięcy, a przegląd serwisowy planuje raz do roku. Prosty układ z jednym kompresorem zużywa około 35 kWh energii rocznie, choć wynik zależy od modelu. Ponadto wymiana membran co dwa–trzy lata może kosztować około 200 zł. Przed zakupem warto sprawdzić gwarancję — często wynosi 10–15 lat na zbiornik i 2–5 lat na podzespoły — oraz dostępność części. Dofinansowanie z programu gminnego lub funduszu ochrony środowiska może obniżyć koszt inwestycji nawet o kilka tysięcy złotych, dlatego przed montażem sprawdź aktualne nabory.

Warto uwzględnić najważniejsze elementy wpływające na koszt i wybór rozwiązania:

  • koszt zakupu i montażu zbiornika lub oczyszczalni;
  • roczne wydatki na wywóz, prąd i konserwację;
  • warunki gruntowe oraz ewentualne dodatkowe prace ziemne;
  • dostępność dofinansowania i części zamiennych.

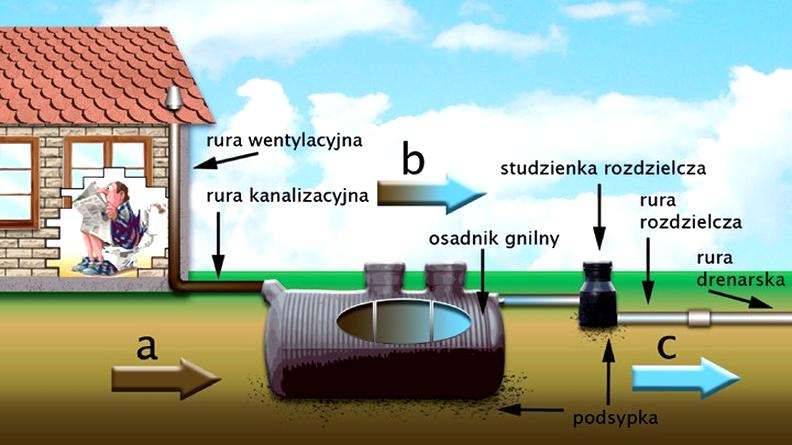

Przydomowa oczyszczalnia ścieków

Nie każda działka nadaje się do każdego rozwiązania. Przy wysokim poziomie wód gruntowych lub słabo przepuszczalnej glebie mogą być potrzebne badania geotechniczne i droższy sposób odprowadzania oczyszczonych ścieków. Ponadto instalacja biologiczna wymaga zasilania i prawidłowego montażu, a bakterie źle znoszą duże dawki środków dezynfekujących i rozpuszczalników. W większości przypadków budowę zgłasza się w starostwie, a użytkowanie — w gminie; do dokumentów zwykle dołącza się mapę działki i opis techniczny. Dlatego warto porównywać nie tylko cenę urządzenia, lecz także pełne koszty kilkuletniej eksploatacji. Jeśli często płacisz za wywóz, oczyszczalnia może okazać się oszczędniejsza szybciej, niż sugeruje jej wyższa cena początkowa.

Wskazówka: przed porównaniem opłacalności sprawdź, ile ścieków faktycznie wywozisz — rachunki za kilka miesięcy i lokalne stawki pozwolą oszacować zwrot z oczyszczalni trafniej niż sama liczba domowników.

Jak dobrać miejsce montażu do warunków gruntu i wymaganych odległości?

Zanim wyznaczę miejsce na przydomową oczyszczalnię, sprawdzam, co kryje się pod trawnikiem. Rodzaj i przepuszczalność gruntu oraz poziom wód gruntowych decydują o tym, czy oczyszczoną wodę można rozsączać bezpośrednio w ziemi, czy trzeba zastosować inne rozwiązanie. Piasek zwykle ułatwia infiltrację, natomiast glina i ił słabo przepuszczają wodę. Przy wysokim poziomie wód gruntowych klasyczny drenaż może się nie sprawdzić, dlatego przed zaplanowaniem wykopu zlecam badania geotechniczne.

Podczas rozpoznania działki proszę o określenie warstw i przepuszczalności gruntu oraz głębokości zwierciadła wód gruntowych — najlepiej w sezonie, gdy znajduje się ono wysoko. Na tej podstawie dobieram sposób odprowadzania ścieków: drenaż, studnię chłonną, rozsączanie powierzchniowe albo nasyp z przepuszczalnego materiału. Jeśli grunt nie przyjmuje wody, a działka leży nisko, rozważam również odprowadzenie ścieków do cieku. Takie rozwiązanie może jednak wymagać dodatkowych uzgodnień wodnoprawnych.

Na mapie zaznaczam zbiornik, cały układ rozsączający, rury doprowadzające i odpływ. Zwykle przyjmuje się, że zbiornik powinien znajdować się co najmniej 5 m od domu, 2 m od granicy działki i 15 m od studni. Drenaż wymaga zazwyczaj minimum 2–3 m od granicy, około 5 m od budynku i nawet 30 m od studni. Konkretne odległości trzeba jednak potwierdzić dla danej instalacji i lokalnych warunków. Liczy się położenie każdego elementu, nie tylko zbiornika.

Trudny grunt nie musi przekreślać oczyszczalni — liczy się dobry plan

Przy wyborze lokalizacji sprawdzam także odległości od instalacji podziemnych. W materiałach technicznych podaje się na przykład 1,5 m od przewodów gazowych i wodnych oraz 0,8 m od kabli elektrycznych. Przebieg uzbrojenia potwierdzam jednak na aktualnej mapie i uzgadniam z projektantem. Zapewniam również wygodny dostęp do włazu, kompresora i miejsca wybierania osadu. Nie sadzę drzew tuż przy rurach rozsączających, ponieważ korzenie mogą uszkodzić przewody i utrudnić prace serwisowe.

Przepisy i zgłoszenia 2026

Gdy działka jest mała albo woda gruntowa znajduje się płytko, nie próbuję na siłę zmieścić standardowego drenażu. Zamiast tego rozważam rozsączanie w nasypie z przepuszczalnego kruszywa lub rozwiązanie powierzchniowe, umieszczane orientacyjnie 15–30 cm pod terenem. Wybór zależy od wyników badań, ukształtowania parceli i sposobu użytkowania ogrodu. W trudnych warunkach koszt instalacji może wzrosnąć do około 20 000–25 000 zł. Dlatego wolę poznać ograniczenia przed zakupem urządzenia niż poprawiać źle zaplanowany układ po wykonaniu wykopu.

Przed rozpoczęciem prac sprawdzam też formalności. W przypadku wielu przydomowych instalacji o wydajności do 7,5 m³ na dobę należy zgłosić budowę w starostwie lub urzędzie miasta na prawach powiatu, a użytkowanie oczyszczalni — w gminie. Do dokumentów zwykle dołączam mapę z lokalizacją, opis techniczny i materiały producenta. Urząd ma 21 dni na wniesienie sprzeciwu wobec kompletnego zgłoszenia. Dlatego zaznaczam na mapie odległości od budynków, granic, studni i elementów rozsączających. Jeśli urząd lub lokalne warunki wskazują inne wymagania, odpowiednio koryguję plan.

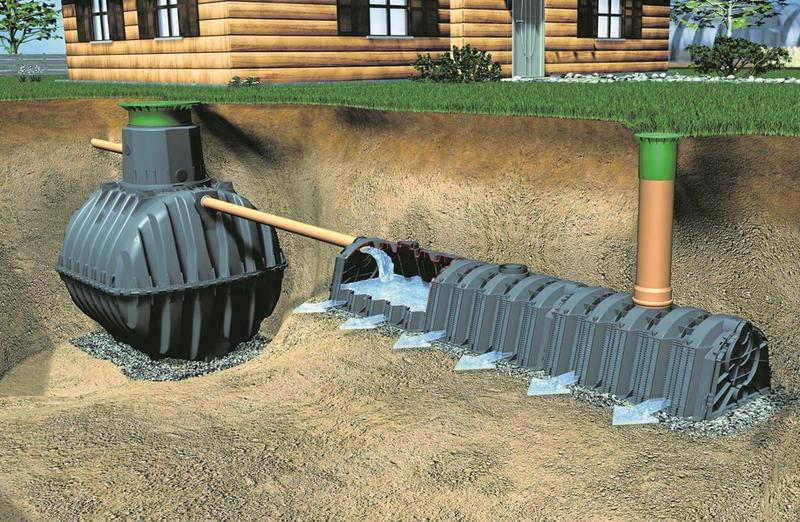

Koszty montażu oczyszczalni

Właściwie dobrane miejsce pozwala oczyszczalni sprawnie działać i ogranicza ryzyko problemów z wilgocią, zapachem czy zanieczyszczeniem wód. System biologiczny z prawidłowym napowietrzaniem może skutecznie rozkładać zanieczyszczenia, ale oczyszczoną wodę wolno odprowadzać do gruntu tylko wtedy, gdy pozwalają na to warunki i przepisy. Najpierw badam grunt, następnie nanoszę odległości na mapę, a dopiero potem wybieram technologię i lokalizuję zbiornik. Dzięki takiej kolejności dopasowuję instalację do działki, zamiast dopasowywać działkę do instalacji.

Wskazówka: poziom wód gruntowych najlepiej sprawdzić w porze roku, gdy jest najwyższy — pomiar wykonany podczas suchego lata może dać złudne poczucie, że drenaż będzie działał prawidłowo przez cały rok.

Jak uniknąć kar dzięki prawidłowej eksploatacji, wywozowi osadu i dokumentacji?

Aby uniknąć kar, regularnie sprawdzam, czy przydomowa oczyszczalnia działa zgodnie z instrukcją i odpowiada liczbie domowników. Dbam o stałe napowietrzanie, nie przeciążam instalacji i nie wlewam do odpływu dużych ilości wybielaczy, chloru, rozpuszczalników, olejów ani leków, ponieważ mogą osłabić bakterie odpowiedzialne za oczyszczanie. Co miesiąc kontroluję pracę urządzenia, a raz na kwartał czyszczę filtr kompresora. Ponadto raz w roku zlecam przegląd dmuchawy, przewodów i odpływu. Dzięki takiej opiece ograniczam ryzyko awarii, nieprzyjemnych zapachów i problemów podczas kontroli.

Regularna konserwacja i prawidłowa eksploatacja oczyszczalni pomagają uniknąć awarii. Warto też na bieżąco gromadzić dokumenty potwierdzające jej obsługę.

Nadmierny osad wywożę zgodnie z instrukcją urządzenia lub wskazaniami kontroli jego poziomu — zwykle co 6–12 miesięcy, zależnie od obciążenia i liczby mieszkańców. Jeśli interesuje cię ten temat to Sprawdź, jak zalegalizować oczyszczalnię ścieków i uniknąć kar. Korzystam z uprawnionej firmy asenizacyjnej, a po każdej usłudze zachowuję fakturę lub potwierdzenie. Odbiór i zagospodarowanie osadu muszą być udokumentowane — nie usuwam go samodzielnie jak zwykłego odpadu. Pilnuję też, by częstotliwość wywozu odpowiadała zużyciu wody, ponieważ rozbieżności między rachunkami za wodę a ilością odebranych nieczystości mogą wzbudzić pytania podczas kontroli gminnej.

Porządek w dokumentach daje spokój podczas kontroli

W jednym miejscu przechowuję zgłoszenie eksploatacji oczyszczalni złożone w urzędzie gminy, dokumentację techniczną, instrukcję obsługi, potwierdzenia przeglądów, umowę oraz dowody wywozu osadu. Pozostając przy temacie, Sprawdź, jakie kamienie wybrać do oczyszczalni przydomowej. Jeśli dopiero planuję instalację, pamiętam o osobnych formalnościach: zamiar budowy zgłaszam w starostwie, a do kompletnego wniosku dołączam między innymi mapę z lokalizacją, opis techniczny i dokumenty producenta. Przed rozpoczęciem prac sprawdzam aktualne wymagania urzędu oraz odległości instalacji od budynku, granic działki i studni. W ten sposób ograniczam ryzyko opóźnień spowodowanych błędami w dokumentach lub niewłaściwą lokalizacją.

Ponieważ gminy prowadzą kontrole, regularnie aktualizuję ewidencję zamiast odkładać porządkowanie dokumentów na ostatnią chwilę. Zapisuję daty przeglądów i wywozów, nazwę wykonawcy, ilość odebranego osadu oraz zauważone usterki. Ponadto zachowuję potwierdzenia napraw i wymiany części. Dzięki temu, gdy urząd poprosi o dokumenty, szybko wykażę, że prawidłowo użytkuję oczyszczalnię i przekazuję nieczystości legalnemu odbiorcy. Ten prosty nawyk pomaga mi zachować spokój i uniknąć kosztownych konsekwencji zaniedbań.

Wskazówka: prowadź prosty dziennik eksploatacji oczyszczalni — zapisuj daty przeglądów, wywozu osadu, napraw i zauważonych usterek, a do wpisów dołączaj faktury lub potwierdzenia. Dzięki temu podczas kontroli łatwiej wykażesz ciągłość prawidłowej obsługi.

Tagi:
  • Przydomowa oczyszczalnia ścieków
  • Przepisy i zgłoszenia 2026
  • Koszty montażu oczyszczalni
  • Dobór miejsca i odległości
  • Eksploatacja i wywóz osadu
Ładowanie ocen...

Komentarze

Ładowanie komentarzy...

W podobnym tonie

Opróżnianie oczyszczalni przydomowej: jak często i jaki jest koszt?

Opróżnianie oczyszczalni przydomowej: jak często i jaki jest koszt?

Nie ma jednego terminu opróżniania, który pasuje do każdej przydomowej oczyszczalni. Dlatego najpierw sprawdzam instrukcję pr...

Jak działa oczyszczalnia ścieków? Co wpływa na skuteczność oczyszczania

Jak działa oczyszczalnia ścieków? Co wpływa na skuteczność oczyszczania

Gdy śledzę drogę ścieków przez przydomową oczyszczalnię, widzę kilka zaplanowanych etapów. Najpierw trafiają one do osadnika ...

Przerób szambo na oczyszczalnię: jak to zrobić i ile możesz zaoszczędzić?

Przerób szambo na oczyszczalnię: jak to zrobić i ile możesz zaoszczędzić?

Przerobienie szamba na oczyszczalnię stanowi jedną z najlepszych decyzji, jeśli zależy nam na oszczędności oraz ekologicznym ...
